8.反映锅炉工作强度的指标是()。

A
 压力和温度
B
 蒸发量和热效率
C
 蒸发量和发热率
D
 蒸发率和发热率

答案解析

正确答案:D

解析:

解析:2020版教材P24/2019版教材P15锅炉受热面蒸发率或发热率是反映锅炉工作强度的指标,其数值越大,表示传热效果越好。
2021年一建机电工程实务

扫码进入小程序
随时随地练习

相关题目

单选题

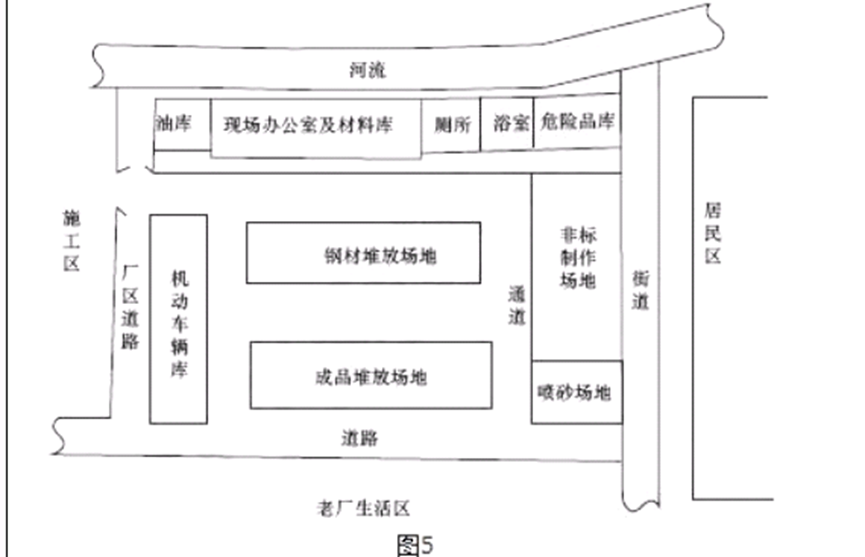

411.A公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主工艺线设备安装外,非标准件制作安装工程、防腐工程等均匀分包给具有相应施工资质的分包商施工。考虑到该地区风多雨少的气候,建设单位将紧靠河边及施工现场的一所弃用学校提供给A公司项目部,项目部安排两层教学楼的一层做材料工具仓库,二楼作现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置。(见图5)开工前,项目部遵循”开源与节流相结合的原则及项目成本全员控制原则”签订了分包合同,制定了成本控制目标和措施。施工中由于计划多变、设计变更多,管理不到位,因而造成工程成本严重超过预期。在露天非标制作时,分包商采用CO2气体保护焊施焊,质检员予以制止。动态炉窑焊接完成后,项目部即着手炉窑的砌筑,监理工程师予以制止,砌筑后,在没有烘炉技术资料的情况下,项目部根据在某现场的烘炉经验开始烘炉,又一次遭到监理工程师的制止。在投料保修期间,设备运行不正常甚至有部件损坏,主要原因有:①设备制造质量问题;②建设单位工艺操作失误;③安装精度问题。建设单位与A公司因质量问题的责任范围发生争执。【问题】5.分别指出保修期间出现的质量问题应如何解决。

单选题

410.(2017年真题)某厂的机电安装工程由A安装公司承包施工,土建工程由B建筑公司承包施工。A安装公司、B建筑公司均按照《建设工程施工合同(承包文本)》与建设单位签订了施工合同。合同约定:A安装公司负责工程设备和材料的采购,合同工期为215天(3月1日到9月30日),工程提前1d奖励2万元,延误1d罚款2万元。合同签订后,A安装公司项目部编制了施工方案、施工进度计划和采购计划等,并经建设单位批准。合同实施过程中发生如下事件:1.A安装公司项目部进场后。因B建筑公司的原因,土建工程延期10天交付给安装公司项目部,使得A安装公司项目部的开工事件延后了10d。2.因供货厂家原因,订货的不锈钢阀门延期15天送达到施工现场。A安装公司项目部对阀门进行了外观检查、阀体完好,开启灵活,准备用于工程管道安装,被监理工程师叫停,要求对不锈钢阀门进行试验。项目部对不锈钢阀门进行了试验,试验全部合格。3.监理工程师发现:A安装公司项目部已经开始压力管道的安装,但未向本市特种设备安全监督管理部门书面告知。监理工程师发布停工整改指令。项目部进行了整改,并向本特种设备安全监督部门书面告知。因以上时间造成工期延误,A安装公司项目部及时向建设单位提出工期索赔,要求增加工期25d。项目部采取了技术措施,施工人员加班加点赶工期,使得机电安装工程在10月4日完成。该机电安装工程完工后,建设单位在10月4日未经工程验收就擅自投入使用,在使用3d后发现不锈钢管道焊缝渗漏严重。建设单位要求项目部进行返工抢修,项目部抢修后,经再次试运转检验合格,在10月11日重新投用。【问题】4.该工程的保修期从何日起算?写出工程保修的工作程序?

单选题

409.(2018年真题)某施工单位中标某大型商业广场(地下3层为车座,1~6层为商业用房,7~28层为办公用房),中标价2.2亿,工期300天。工程内容为配电、照明、通风空调、管道、设备安装等。主要设备包括冷水机组、配电柜、水泵、阀门均为建设单位指定产品,施工单位采购,其余设备,材料由施工单位自行采购。施工单位项目部进场后,编制了施工组织设计和各专项方案,因设备布置在主楼三层设备间,采用了设备先垂直提升到三楼,再水平运输至设备间的运输方案。设备水平运输时,使用混凝土结构柱做牵引受力点,并绘制了设备水平运输示意图(如下图所示),报监理及建设单位后被否定。施工现场临时用电计量的电能表,经地级市授权的计量检定机构检定合格,供电部门检查后,提出电能表不准使用,要求重新检定。在设备制造合同签订后,项目部根据监造大纲,编制了设备监造周报和月报,安排了专业技术人员驻厂监造,并设置了监督点。设备制造完成后,因运输问题导致设备延期5天运达施工现场。施工期间,当地发生地震,造成工期延误20天,项目部应建设单位要求,为防止损失扩大,直接投入抢险费用50万元。外用工因待遇低而怠工,造成工期延误3天;在调试时,因运营单位技术人员误操作,造成冷水机组的冷凝器损坏,回厂修复,直接经济损失20万元,工期延误40天。项目部在给水系统试压后,仍用试压用水(氯离子含量为30ppm)对不锈钢管道进行冲洗;在系统试运行正常后,工程于2015年9月竣工验收。2017年4月给水系统的部门阀门漏水,施工单位以阀门是建设单位制定的产品为由拒绝维修,但被建设单位否定,施工单位派出人员对阀门进行了维修。【问题】4.说明建设单位否定施工单位拒绝阀门维修的理由。

单选题

408.(2015年真题)A安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备安装和热冷水管道、电缆排管及电缆施工。三联供机组、配电柜、水泵等设备由业主采购;金属管道、电力电缆及各种材料由安装公司采购。A安装公司项目部进场后,编制了施工进度计划(见表5)、预算费用计划和质量预控方案。对业主采购的三联供机组、水泵等设备检查、核对技术参数,符合设计要求。设备基础验收合格后,采用卷扬机及滚杠滑移系统将三联供机组二次搬运、吊装就位。安装中设置了质量控制点,做好施工记录,保证安装质量,达到设计及安装说明书要求。在施工中发生了以下3个事件:事件1:项目部将2000m电缆排管施工分包给B公司,预算单价为120元/m,在3月22日结束时检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达160000元,项目部对B公司提出警告,要求加快施工进度。事件2:在热水管道施工中,按施工图设计位置施工,碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,要求改变热水管道的走向,结果使水泵及管道安装工作拖延到4月29日才完成。事件3:在分布式能源中心项目试运行验收中,有一台三联供机组运行噪音较大,经有关部门检验分析及项目部提供的施工文件证明,不属于安装质量问题,后增加机房的隔音措施,验收通过。rn【问题】5.针对事件3中,施工单位需要哪些资料才能证明自己没有过错?

单选题

407.(2011年真题)A公司以EPC交钥匙总承包模式中标非洲北部某国一机电工程项目,中标价2.5亿美元,合同约定总工期36个月,支付币种为美元。设备全套由中国制造,所有技术标准、规范全部执行中国标准和规范。工程进度款每月10日前按上月实际完成量支付,竣工验收后全部付清。工程进度款支付每拖欠一天,业主需支付双倍利息给A公司。工程价格不因各种费率、税率、汇率变化及各种设备、材料、人工等价格变化而作调整。施工过程中发生下列事件:A公司因:(1)当地发生短期局部战乱,造成工期延误30天,直接经济损失30万美元。(2)原材料涨价,增加费用150万美元。(3)所在国劳务工因工资待遇罢工,工期延误5天,共计增加劳务工工资50万美元。(4)美元贬值,损失人民币1200万元。(5)进度款多次拖延支付,影响工期5天,经济损失(含利息)40万美元。(6)所在国税率提高,税款比原来增加50万美元。(7)遇百年一遇大洪水,直接经济损失20万美元,工期拖延10天。中央空调接地极施工时,A公司以镀锌角钢作为接地极,遭到业主制止,要求用铜棒做接地极,双方发生分歧。负荷试运行时,出现短暂停机,粉尘排放浓度和个别设备超标,经修复、改造和反复测试,各项技术指标均达到设计要求,业主及时签发竣工证书并予以结算。【问题】5.负荷试运行应达到的标准有哪些?

单选题

406.(2014年真题)某机电工程公司施工总承包了一项大型气体处理装置安装工程。气体压缩机厂房主体结构为钢结构。厂房及厂房内的2台额定吊装重量为35t的桥式起重机(简称桥吊)安装分包给专业安装公司。气体压缩机是气体处理装置的核心设备,分体到货。机电工程公司项目部计划在厂房内桥吊安装完成后,用桥吊进行气体压缩机的吊装,超过30t的压缩机大部件用2台桥吊抬吊的吊装方法,其余较小部件采用1台桥吊吊装,针对吊装作业失稳的风险采取了相应的预防措施。施工过程中发生了如下事件:事件1:专业安装公司对桥吊安装十分重视。施工前编制了专项方案,组织了专家论证,上报了项目总监理工程师。总监理工程师审查方案时,要求桥吊安装实施监督检验程序。事件2:专业安装公司承担的压缩机钢结构厂房先期完工,专业安装公司向机电工程公司提出工程质量验收评定申请。在厂房钢结构分部工程验收中,由项目总监理工程师组织建设单位、监理单位、机电工程公司、专业安装公司、设计单位的规定人员进行了验收,工程质量验收评定为合格。事件3:工程进行到试运行阶段,机电公司拟进行气体压缩机的单机试运行。在对试运行条件进行检查时,专业监理工程师提出存在2项问题:(1)气体压缩机基础二次灌浆未达到规定的养护时间,灌浆层强度达不到要求;(2)原料气系统未完工,不能确保原料气连续稳定供应。因此,监理工程师认为气体压缩机未达到试运行条件。【问题】4.分别说明事件3中专业监理工程师提出的气体压缩机未达到试运行条件的问题是否正确及理由。

单选题

405.(2016年真题)A单位中标某厂新建机修车间的机电工程,除两台20吨桥式起重机安装工作分包给具有专业资质的B单位外,余下的工作均自行完成。B单位将起重机安装工作分包给C劳务单位。在机器设备就位后,A单位的专业质检员发现设备安装的垫铁组有20组不合格,统计表如下:A单位项目部分析了垫铁组超标成因并进行了整改,达到规范要求。B单位检查了桥式起重机安装有关的安装精度和隐藏工程记录等资料;编写了桥式起重机试车方案,经获批准后,由C单位组织进行桥式起重机满负荷重载行走试验。桥式起重机在试验中,由于大车的限位开关失灵,大车在碰撞车档后停止,剧烈的甩动造成试验配重脱落,砸坏了停在下方的一辆叉车,造成8万元的经济损失。经查,行程开关失灵的原因是其控制线路虚接。之后按规范接线及测试,达到合格要求。该事故致使项目工期超过合同约定3天后才交工。建设单位根据与A单位的合同约定,对A单位处3万元的延迟交工罚款。A单位向C单位要求11万元的索赔,C单位予以拒绝。A单位按规定的程序进行了索赔,并获得了经济补偿。【问题】3.从桥式起重机发生的事故分析,试运行工作中存在哪些主要问题?

单选题

404.(2017年真题)某机电工程公司承接北方某城市一高档办公楼机电安装工程,建筑面积16万㎡,地下三层,地上二十四层,内容包括:通风空调工程、给排水及消防工程、电气工程。本工程空调系统设置的类型:1.首层采用全空气定风量可变新风空调系统2.裙楼二层、三层报告厅区域采用风机盘管与新风系统3.三层以上办公区域采用变风量VAV空调系统4.网络机房、UPS室等采用精密空调系统在地下室出入口区域、计算机房和资料室区域设置消防预作用灭火系统,系统通过自动控制的空压机保持管网系统正常的气体压力,在火灾自动报警系统报警后,开启电磁阀组使管网充水,变成湿式系统。工程中采用独立换气工程的内吸收式玻璃幕墙系统,通过幕墙风机使幕墙空气腔形成负压,将室内空气经过风道直接排出室外,以增加室内新风,并对外墙玻璃降温。系统有内外双层玻璃幕墙、幕墙管道风机、风道、静压箱、回风口及排风口六部分组成。回风口为带过滤器的木质单层百叶,安装在装饰地板上,风道为用镀锌钢板制作的小管径圆形风管,管道直径为DN100~250mm。安装完成后,试运行时发现呼吸式幕墙风管系统运行噪声非常大,自检发电噪声大的主要原因是:1.风管与排风机的连接不正确;2.风管静压箱未单独安装支吊架。项目部组织整改后,噪声问题得到解决。在项目施工阶段,项目参加武安国建筑业绿色施工示范工程的过程检查,专家对机电工程采用BIM技术优化管线排布、风管采用工厂化加工,现场用水用电控制管理等方面给予表扬,检查得92分,综合评价等级为优良。机电工程全部安装完成后,项目部编制了机电工程系统调试方案,经监理审批后时实施。制冷机组、离心冷冻冷却水泵、冷却塔、风机等设备单体试运行的运行时间和检测项目均符合规范和设计要求,项目部及时进行了记录。【问题】5.离心水泵单体试运行的目的何在?应主要检测哪些项目?

单选题

403.(2019年真题)A公司以施工总承包方式承接了某医疗中心机电工程项目,工程内容:给水、排水、消防、电气、通风空调等设备材料采购、安装及调试工作。A公司经建设单位同意,将自动喷水灭火系统(包括消防水泵、稳压泵、报警阀、配水管道、水源和排水设施等)的安装、调试分包给B公司。为了提高施工效率,A公司采用BIM四维(4D)模拟施工技术,并与施工组织方案结合,按进度计划完成了各项安装工作。在自动喷水灭火系统调试阶段,B公司组织了相关人员进行了消防水泵、稳压泵和报警阀的调试,完成后交付A公司进行系统联动试验。但A公司认为B公司还有部分调试工作未完成;自动喷水灭火系统末端试水装置(见下图)的出水方式和排水立管不符合规范规定。B公司对末端试水装置进行了返工,并完成相关的调试工作后,交付A公司完成联动试验等各项工作。系统各项性能指标均符合设计及相关规范要求,工程质量验收合格。【问题】4.联动试验除A公司外,还有哪些单位参加?

单选题

402.(2010年真题)某机电安装公司具有压力容器、压力管道安装资格,通过招投标承接一高层建筑机电安装工程,工程内容包括给水排水系统、电气系统、通风空调系统和一座氨制冷站。项目部针对工程的实际情况编制了《施组织设计》和《氨气泄漏应急预案》。《施工组织设计》中,针对重80t、安装在标高为20m的冷水机组,制订了租赁一台300t履带式起重机吊装就位的方案。《氨气泄漏紧急预案》中规定了危险物质信息及对紧急状态的识别、可依托的如消防和医院等社会力量的救援程序、内部和外部信息交流的方式和程序等。在工程施工中,发生了以下事件:事件1、2:略。事件3:项目部用干燥的压缩空气对氨制冷系统进行强度试验后,即进行抽真空充氨试运转。【问题】项目部在氨制冷系统强度试验后即进行试运转是否妥当?说明理由。

关闭登录弹窗
专为自学备考人员打造
勾选图标
自助导入本地题库
勾选图标
多种刷题考试模式
勾选图标
本地离线答题搜题
勾选图标
扫码考试方便快捷
勾选图标
海量试题每日更新
波浪装饰图
欢迎登录试题通
可以使用以下方式扫码登陆
APP图标
使用APP登录
微信图标
使用微信登录
试题通小程序二维码
联系电话:
400-660-3606
试题通企业微信二维码
