单选题
54.下列施工管理文件签章及修改的做法中,正确的是( )。
A
修改注册建造师已经签章的施工管理文件,所在施工企业可以指定具有高级职称的技术人员直接修改
B
分包工程的施工管理文件应当由总承包单位注册建造师签章
C
注册建造师已经签章的施工管理文件的修改,由其本人直接进行并自行负责
D
分包单位签署质量合格的文件,必须由担任总承包项目负责人的注册建造师签章
答案解析
正确答案:D
解析:
【解析】分包企业签署质量合格的文件上,必须由担任总包项目负责人的注册建造师签章。分包工程施工 管理文件应当由分包企业注册建造师签章。修改注册建造师签字并加盖执业印章的工程施工管理文件,应 当征得所在企业同意后, 由注册建造师本人进行修改;注册建造师本人不能进行修改的,应当由企业指定 同等资格条件的注册建造师修改,并由其签字并加盖执业印章。
相关题目
单选题
64.某施工项目的进度和成本数据如下表。关于该项目成本计划的说法,正确的有( )。
单选题
63.下列施工现场质量检查的内容中,属于“三检 ”制度范围的有( )。
单选题
62.下列目标控制措施中,属于经济措施的有( )。
单选题

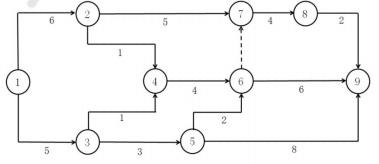

61.某工程双代号时标网络计划(时间:天)如下图所示,图中表达的正确信息有( )。
单选题
60.下列风险等级图中,风险量处于中等区域的是( )。
单选题
59.有关评标委员会的规定,说法错误的有( )。
单选题
58.单代号网络计划中,工作 C 的已知时间参数(单位:天)标注如下图所示,则该工作的最迟开始时间, 最早完成时间和总时差分别是( )天。
单选题
57.某工程网络计划中,M工作的持续时间为2天, 自由时差为1天,该工作有三项紧后工作,紧后工作的最早开始时间分别为第5天,第6天,第8天,总时差分别为3、2、1,则M工作的最迟开始时间为第( )天。
单选题
56.某工程双代号网络计划如下图所示(时间单位:周)其中关键线路有( )条。
单选题
55.某网络计划中,工作 A 有两项紧后工作C 和 D,C.D 工作的持续时间分别为 12 天、7 天,C、D 工作的最 迟完成时间分别为第 18 天、第 10 天,则工作 A 的最迟完成时间是第( )天。
