相关题目
4.不开槽管道施工安全控制( )采用起重设备或垂直运输系统,满足下列要求:③起重作业前应试吊 ,吊离地面100mm左 右 时 ,应检查重物捆扎情况和制劫性能,确认安全后方可起吊;起吊时 工作井内严禁站人, 当吊运重物下井距作业面底部小于500mm时,操作人员方可近前工作。④严禁超负荷使用。⑤工作井上、下作业时必须有联络信号。
2.土方沟槽施工安全控制( )沟槽开挖应根据性能、土质、槽壁支护等状况,确定开挖顺序和分层开挖深度。 在距直埋缆线2m范围内和 距各类管道1m范围内,应人工开挖,不得机械开挖,注意管线保护,不得损坏。(2)回填压实应不得影响管道或结构的安全。 管顶或结构顶以上500mm范围内应采用人工夯实,不得采用动力夯实机或压路机压实。
1.一般要求( )城市管道施工应采用封闭式施工方式。( )在沿车行道、人行道施工时,应在管沟沿线设置安全护栏,并应设置明显的警示标志。在施工路段沿线, 应设置夜间警示灯。
7. 【多选】供热系统换热站内设备和管道可采用的连接方式有()。
3.试运行( )试运行方案应由建设单位、设计单位、施工单位、监理单位和接收管理单位审查同意并应进行技术交底。( )试运行应符合下列要求:①供热管线工程宜与换热站工程联合进行试运行。③试运行应在设计的参数下进行。试运行时间应在达到试运行的参数条件下连续运行72h。④在试运行期间,管道法兰、阀门、补偿器及仪表等处的螺栓应进行热拧紧。热拧紧时的运行压力应为0.3MPa 以 下。
2024年二级建造师《市政公用工程管理与实务》甘森老师-
( )站内所有系统均应进行严密性试验。 试验压力为1.25倍设计压力,且不得低于0.6MPa。试验前,管道各种 支、吊架已安装调整完毕,安全阀、爆破片及仪表组件等已拆除或加盲板隔离,加盲板处有明显的标记并做记录, 安全阀全开,填料密实,试验管道与无关系统应采用盲板或采取其他措施隔开,不得影响其他系统的安全。
2)换热站设施安装()土建与工艺之间的交接管道及设备安装前,土建施工单位、工艺安装单位及监理单位应对以下检验项目共同复核检查,并办理书面交验 手 续 :①预埋吊点的数量及位置;②设备基础位置、表面质量、几何尺寸、高程及混凝土质量;③预留套管()的位置、尺寸及高程。() 换热站内设施安装应符合下列规定⑤ 站内设备一般采用法兰连接, 管道连接采用焊接,焊缝的无损探伤检验应按设计要求进行。⑥ 站内管道安装应有坡度,最小坡度2%,在管道高点设置放气装置,低点设置放水装置。①蒸汽管道和设备上的安全阀应有通向室外的排汽管,热水管道和设备上的安全阀应有接到安全地点的排水管。

3)补偿器安装()常用的补偿器形式:供热管道随着输送热媒温度的升高,管道将产生热伸长。如果这种热伸长不能得到释放,就会使管道承受巨大的 压力,甚至造成管道破裂损坏。为了避免管道出现由于温度变化而引起的应力破坏,保证管道在热状态下的 稳定和安全,必须在管道上设置各种补偿器,以释放管道的热伸长及减弱或消除因热膨胀而产生的应力。表4.3-3供热管网中常用补偿器形式一览表表4.3-3供热管网中常用补偿器形式一览表
2024年二级建造师《市政公用工程管理与实务》甘森老师-

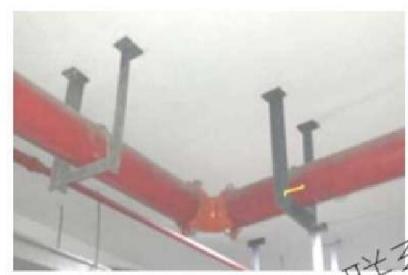

普通刚性吊架一 管道支、吊架安装要求如下:( )管道支、吊架的制作与安装是管道安装中的第一道工序,应在管道安装、检验前完成。支、吊架的安装位 置应正确, 标高和坡度应满足设计要求,安装应平整,埋设应牢固。(3)管道支架支承面的标高可采用加设金属垫板的方式进行调整, 垫板不得大于两层,厚的宜放在下面,垫板 应与预埋铁件或钢结构进行焊接,不得加于管道和支座之间。(8)固定支架安装应符合下列要求:③固定支架卡板和支架结构接触面应贴实, 但不得焊接,以免形成“死点”,发生事故;管道与固定支架、滑托 等焊接时,不得损伤管道母材。④固定支架、导向支架等型钢支架的根部, 应做防水护墩。
1)管道支、吊架安装( )
